歡迎訪問“太原市政建設集團有限公司”官方網站!
返回首頁
您當前所在位置:首 頁 > 新聞中心 > 新聞動態 > 公司動態
用“質量與速度”書寫“市政擔當”
二公司大同路五十五中人行天橋施工紀實
發布時間:2019-11-25 08:39:17  來源:本站  閱讀:14408

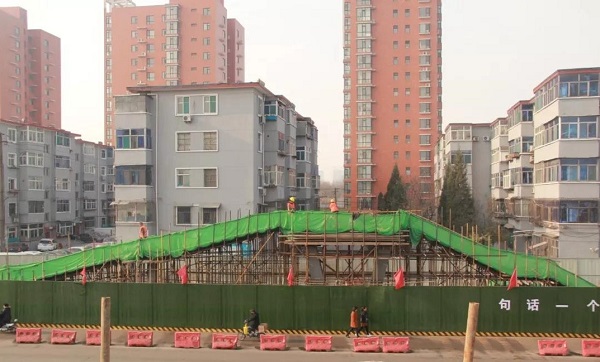

 11月22日,龍城太原寒風凜冽,樹木蕭瑟。在大同路五十五中人行天橋建設工地現場,機器轟鳴、焊花飛濺,一派繁忙的施工場面。該人行天橋于10月18日開工建設,預計將于12月底完工。

 質量藏在細節里

 大同路五十五中人行天橋目前正在進行施工梯道的澆筑作業,全體施工人員始終注重提高和強化質量生產意識,做到人人講質量、人人重質量。

 該人行天橋位于大同路森園街和北中環之間,橋梁施工長度為35米,采用一跨30.6米等截面鋼桁架橋。由于橋梁周邊緊鄰學校與居民區,地下管線眾多,在樁基施工中有一趟電纜線正巧緊鄰樁位,距離樁外側距離只有10公分,無法使用旋挖機作業,項目部果斷選擇人工開挖的方式進行施工,保證了電纜線的正常使用。同時,在對樁孔進行泥漿護壁施工時為確保施工質量,項目部安排專人在樁孔旁進行全程盯守,嚴格按照施工要求進行操作,在旋挖成孔完成后,及時對鉆孔進行注水填充,保證其孔壁的穩定性,既確保了施工進展,又保證了成孔質量。

 身影奔波于夜色中

 針對打樁作業時間緊、任務重的情況,項目部合理制定施工計劃,嚴格按照“鉆機旋挖成孔—放置鋼筋籠—放置導管—混凝土灌樁”的作業流程,圓滿完成了10根灌注樁的施工任務。

 由于灌注樁對成品質量要求高,一旦開始施工,就不能間斷作業。每天早上7點,項目部開始進行下插灌注樁護筒作業,但因地下結構復雜,在下插灌注樁護筒施工中,時常遇到石塊阻礙,以至于無法進行連貫施工。項目部緊密銜接樁基鉆孔、放置鋼筋籠、放置導管等工序,直至晚上8點,樁基灌注作業方正式開始,待樁基灌注作業全部完成,已是深夜12點。最后,項目部施工人員還將進行拔出導管、護筒,拆除吊筋等后續工作,持續忙碌到凌晨三、四點。為確保確保工程快速推進,項目部安排45名施工人員早晚兩班倒,24小時不間斷施工,最終歷時9天,圓滿完成了10根灌注樁的施工任務。

 巧解難題顯“擔當”

 面對施工作業面僅5米寬,場地受限、機械出入不便的情況,項目部超前規劃、未雨綢繆,從人、材、機、料等統籌部署,為全面實現施工節點目標打下堅實的基礎。

 項目部根據現場實際施工情況,科學組織、精心安排,制定了詳細的實施方案,各項工作超前考慮,責任到人,落實到位。針對場地受限,無法配置泥漿池的現狀,項目部做好前期功課,提前聯系廠家訂做了成品造漿池,直接在施工場地臨時安裝即可使用,有效節省了工作面及誤工時間。同時,針對場地受限無法堆放鉆渣、泥漿等廢棄物的情況,施工人員先是利用沙袋堆砌出一個存放池,再利用夜晚時間聯系泥漿車進行外棄,有效保障了施工的順利進行。

 打樁作業時間緊、施工作業面狹窄、樁位緊鄰電纜線……在大同路五十五中人行天橋施工中,全體參建人員嚴謹務實、精益求精、連續作戰,全力推進施工進展。
