周密部署無死角 太忻大道攻堅“重點工序”
二公司太忻大道第六標段東干渠橋預制箱梁吊裝側記
發布時間:2022-05-31 09:42:26  來源:本站  閱讀:26711

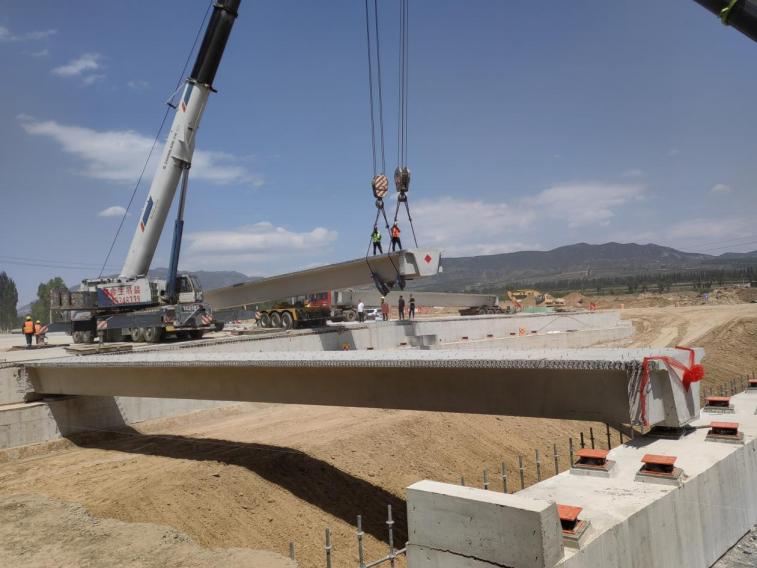

 5月29日上午11點,隨著項目經理一聲令下,太忻大道第六標段東干渠橋正式開始箱梁吊裝,現場400噸級、260噸級兩臺起重機在工作人員的指揮下,正在將25米長,70余噸重的箱梁緩緩吊起,太忻大道開始全力攻堅東干渠橋預制箱梁吊裝。

 太忻大道第六標段東干渠橋全長81.08米,自3月20日開始施工以來,經過2個多月的日夜奮戰,48根樁基、4座系梁、4座橋臺、24根墩柱、橋梁搭板混凝土、支座墊石及支座已全部完工,目前正在進行箱梁吊裝作業。吊裝作業前,預制箱梁運輸是項目部考慮的首要問題,一是箱梁預制場在清徐縣姚村,運輸路途較遠;二是運輸路段需通過太忻大道施工三、四、五標段施工現場,箱梁重量達70余噸重,長度25米,且施工場地面積受限,道路通行情況較差。為確保運輸工作的正常進行,項目部安排專人提前探查路線,并在運輸中及時與其他標段施工負責人溝通聯系,確保箱梁運輸安全有序。同時,由于施工場地狹小,吊裝轉動受限,現場地基承載力不足,均給吊裝造成了很大困難,項目部提前布局籌謀,對橋梁周邊道路進行施工,確保為吊裝作業騰出足夠的工作面,并對基坑內吊車行駛所需場地進行場地平整、反復碾壓,確保地基承載力符合要求;安排專人清除起重機起吊半徑范圍內障礙物,確保橋梁前后承支點距離滿足橋梁吊裝要求。項目部將各類問題都充分考慮在前,為梁體吊裝做足大量安全、技術保障。吊裝過程中,項目部科學編制了箱梁吊裝安全專項施工方案,并邀請相關專家進行了論證通過,重點對吊裝順序,吊車、運梁車位置進行規劃,并決定采用“雙機抬吊”的方式,確保箱梁吊裝的穩定性。施工人員用膠皮、棉被對鋼絲繩與箱梁吊裝處進行包裹,避免吊裝鋼絲繩對箱梁造成損壞,并將箱梁預埋螺栓孔洞進行清理,確保整個對接“嚴絲合縫”;“向左偏一點、往前走一點”吊裝人員拿著對講機,對箱梁對接位置進行精準點位,最終經過一個多小時的細致操作,該橋第一片箱梁在全體施工人員的密切配合下圓滿吊裝完畢,為后續施工奠定了扎實基礎。

 項目部全體參建人員正以優質的工程質量、高效的施工速度,全力推進工程建設,確保工程按期完工,力爭為集團公司再展新風貌、再創新輝煌。
